Alic Style 那珂川

更新日:2024.09.09

マンション外観イメージ

現場管理

工事の進捗状況を写真にてご覧頂けます。
過去の写真は下のリストよりお選びください。

  • 2024年8月
  • 2024年7月
  • 2024年6月
  • 2024年5月
  • 2024年4月
  • 2024年3月
  • 2024年2月
  • 2024年1月
  • 2023年12月
  • 2023年11月
  • 2023年10月
  • 2023年9月
  • 2023年8月
  • 2023年7月
  • 2023年6月
  • 2023年5月
  • 2023年4月
  • 2023年3月
  • 2023年2月
  • 2023年1月
  • 2022年12月
  • 地鎮祭

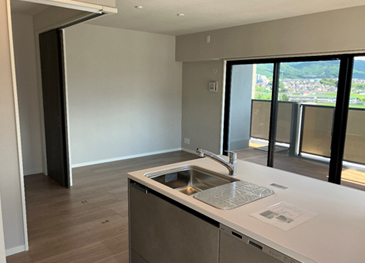

2024年8月 工事状況
  • ラウンジ家具 搬入完了

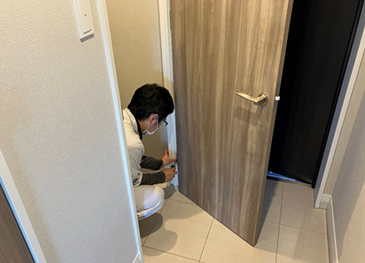

  • 内覧会後手直し状況

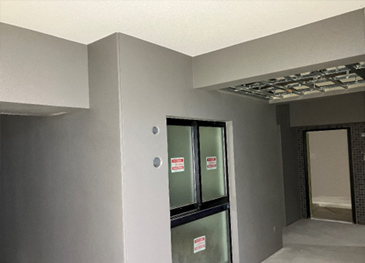

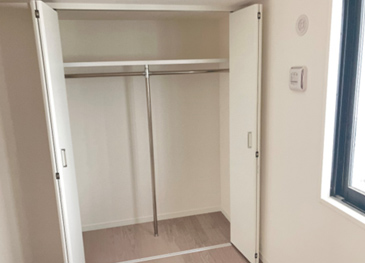

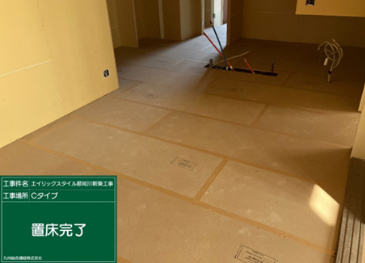

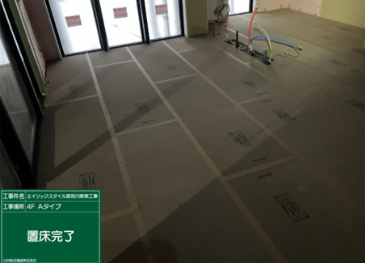

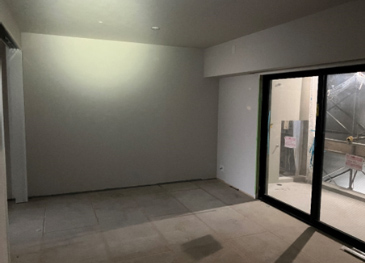

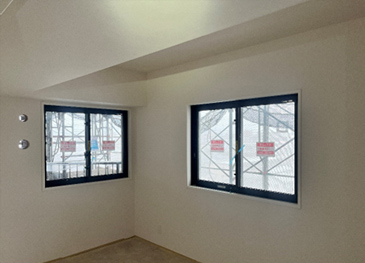

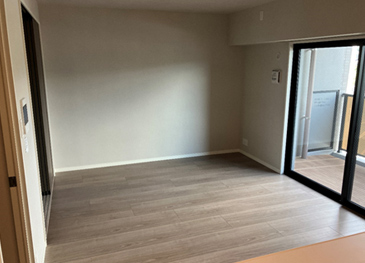

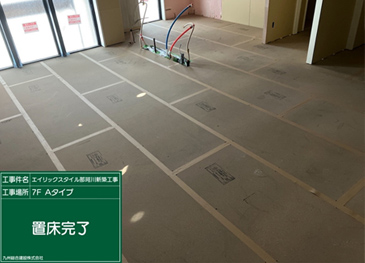

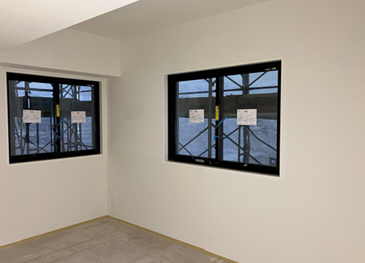

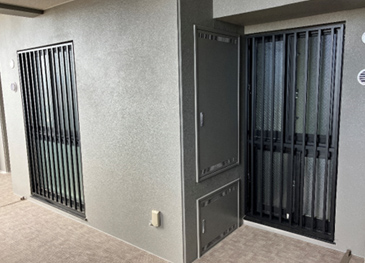

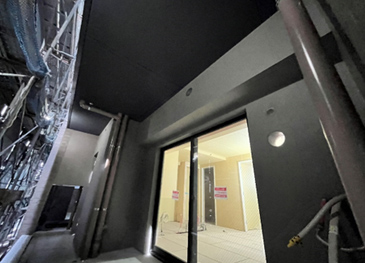

  • Aタイプ各部屋完了
  • Bタイプ各部屋完了

  • Cタイプ各部屋完了

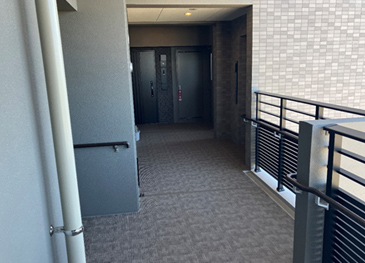

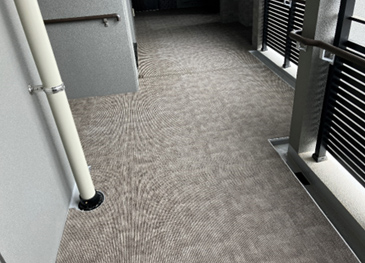

  • 共用廊下完了

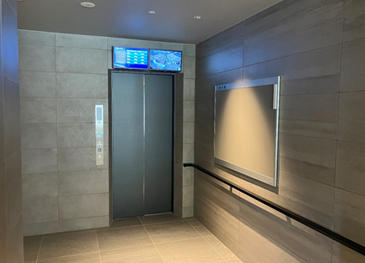

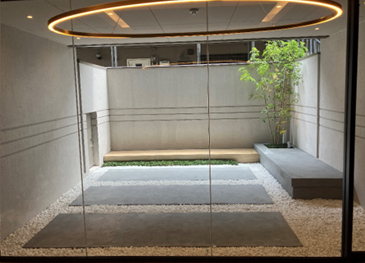

  • エントランス完了

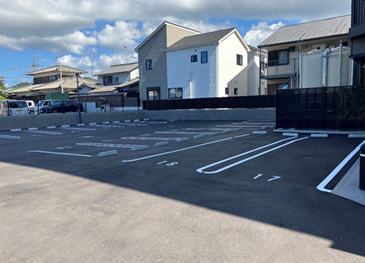

  • 駐車場完了

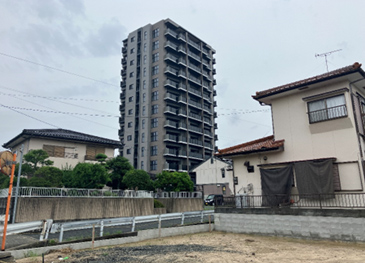

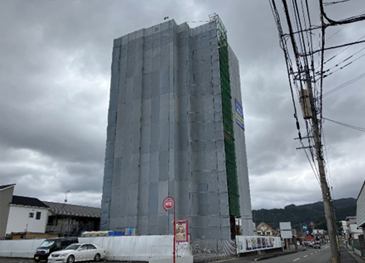

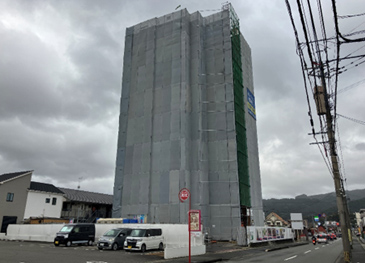

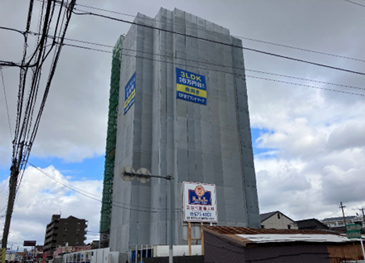

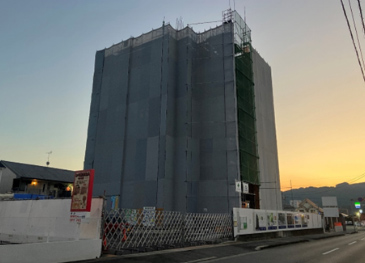

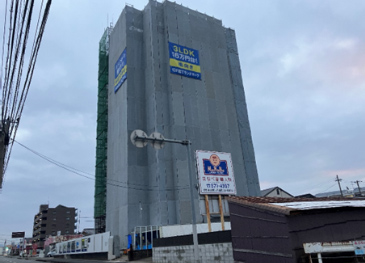

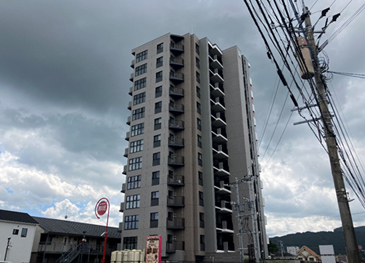

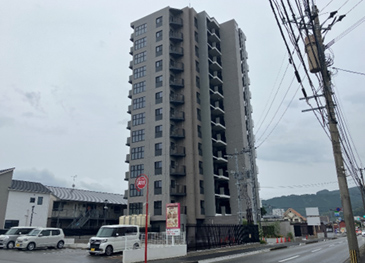

  • 西面全景
  • 東面全景
2024年7月 工事状況

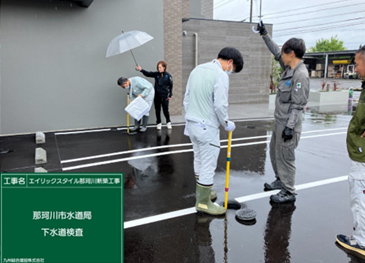

  • 下水道検査状況
  • テラス完了

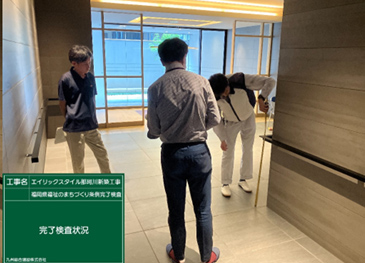

  • 福祉完了検査状況
  • モデルルーム完了

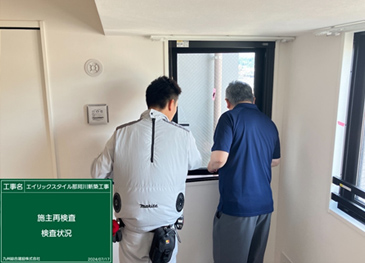

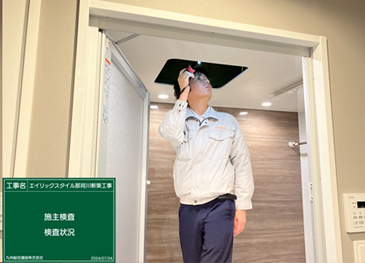

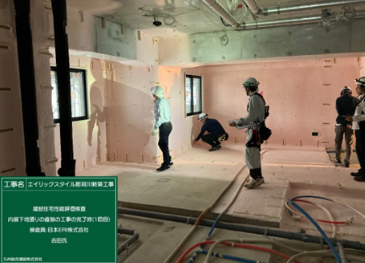

  • 施主検査状況

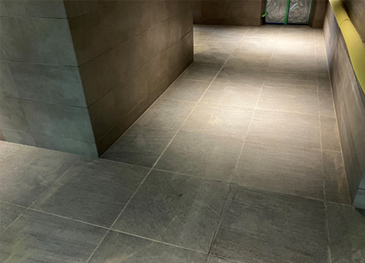

  • 各所美装状況
  • 施主再検査状況

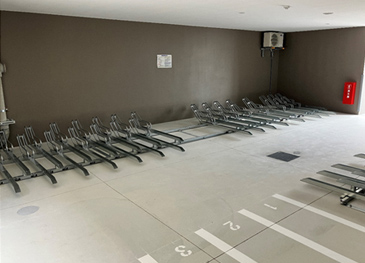

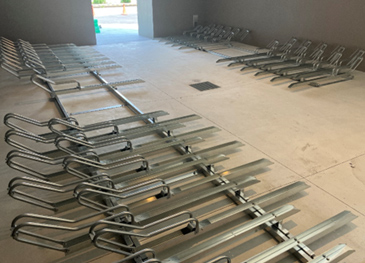

  • 駐輪場施工完了
  • 東面全景
  • 西面全景
2024年6月 工事状況

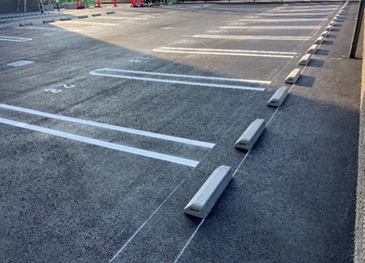

  • 駐車場 ライン引き 車止め施工完了

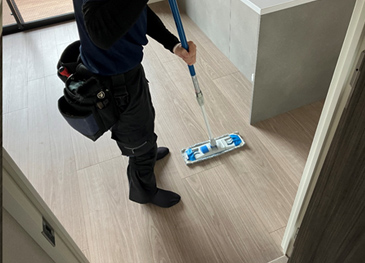

  • 各部屋美装完了
  • アプローチ庇 塗装補修完了
  • サイクルラック据付完了
  • 花壇塗装・植栽完了

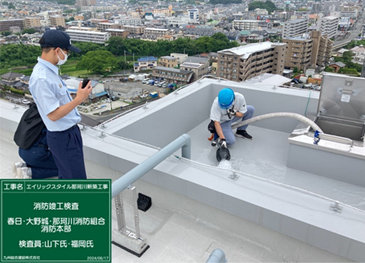

  • 消防竣工検査状況

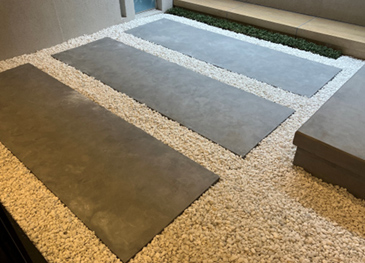

  • テラス 玉砂利敷き完了
  • 完了検査状況
  • 北東面全景
  • 南西面全景
2024年5月 工事状況
  • 廊下長尺シート張り完了

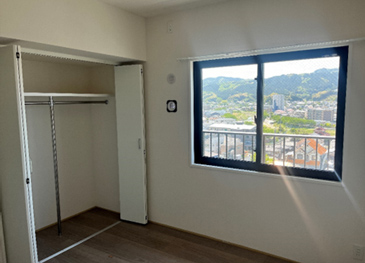

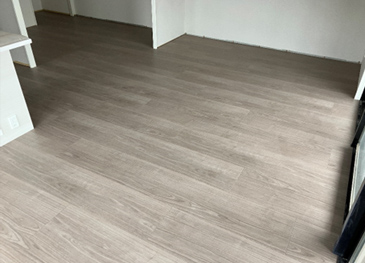

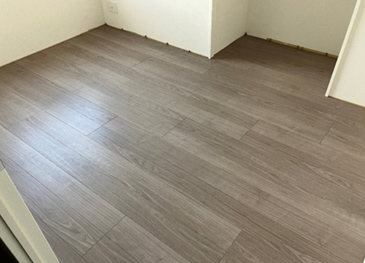

  • 13階フローリング張り完了

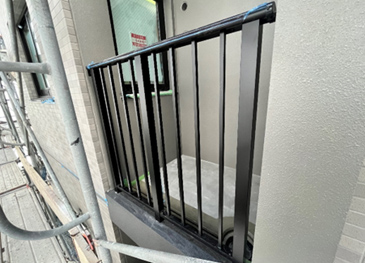

  • 落下防止手摺取付完了

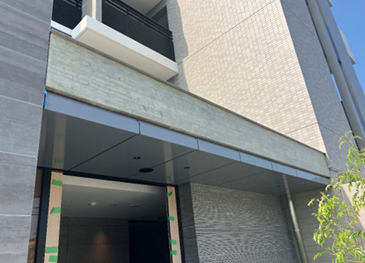

  • エントランス床タイル張り

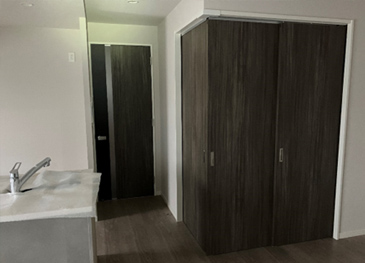

  • 面格子・網戸取付完了

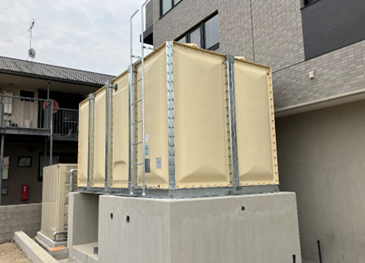

  • 受水槽据付完了
  • 西面外構整地完了
  • ゴミ置き場壁タイル張り
  • 東面全景
  • 西面全景
2024年4月 工事状況

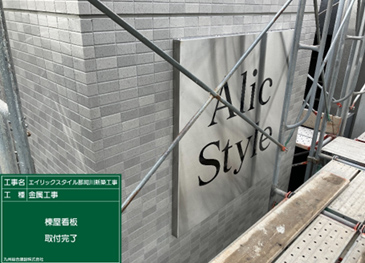

  • 塔屋看板取付完了

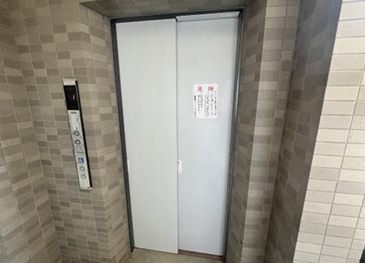

  • EVカゴ据付工事完了
  • 8階巾木取付完了

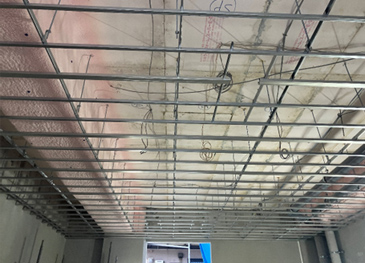

  • 天井下地組完了
  • 10階木製建具取付完了
  • エントランス タイル張り
  • 12階クロス張り完了

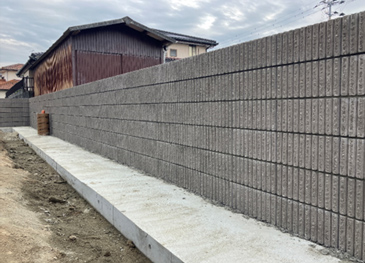

  • 西面境界部 ブロック積み
  • 東面全景
  • 西面全景
2024年3月 工事状況

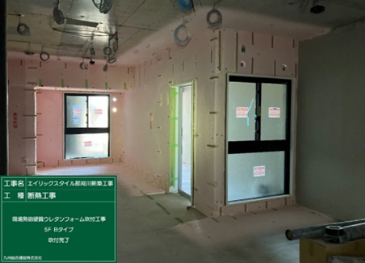

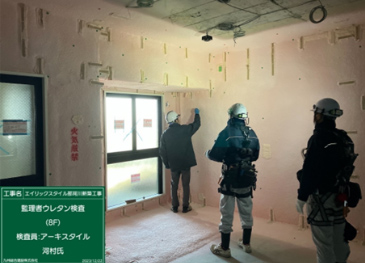

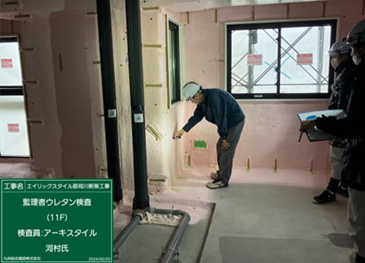

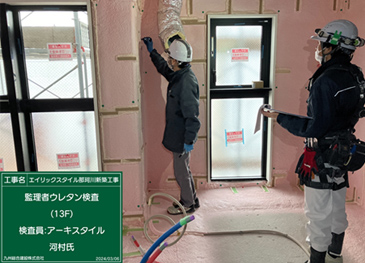

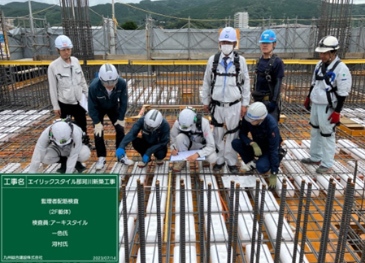

  • 断熱工事 監理者ウレタン検査(13階)

  • 建設住宅性能評価検査
  • 造作工事 11階造作完了
  • クロス工事 9階クロス張り完了

  • タイル工事 タイル工事引張試験
  • 金物工事 6階金物取付完了

  • 吹付工事 8~13階バルコニー 吹付完了
  • 手摺工事 8~13階西面 アルミ手摺取付完了

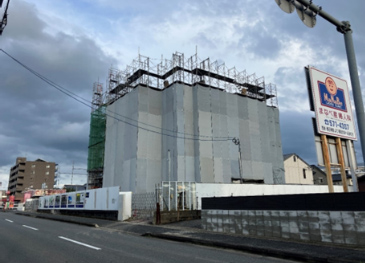

  • 北東面全景
  • 北西面全景
2024年2月 工事状況

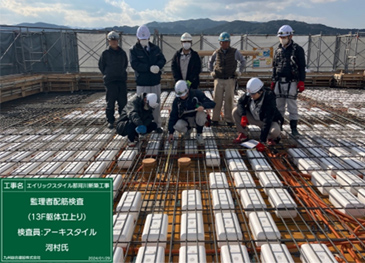

  • 13階設計監理者配筋検査

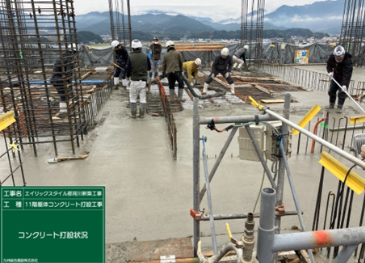

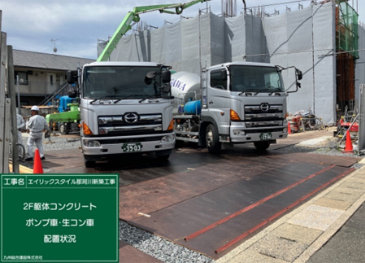

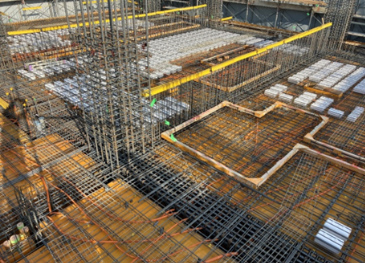

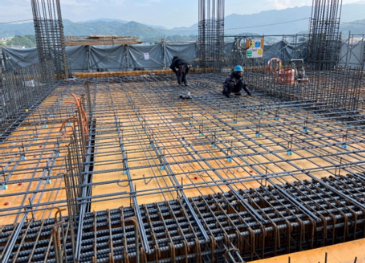

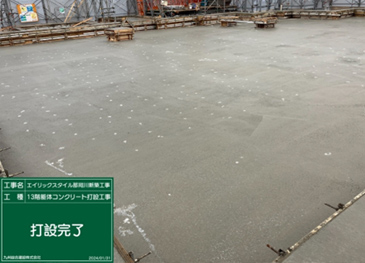

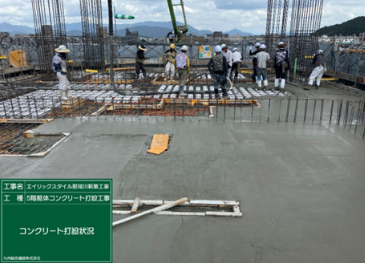

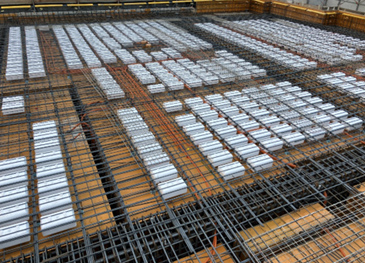

  • 13階躯体打設状況

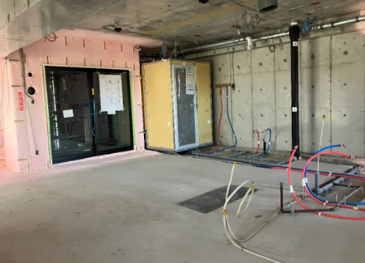

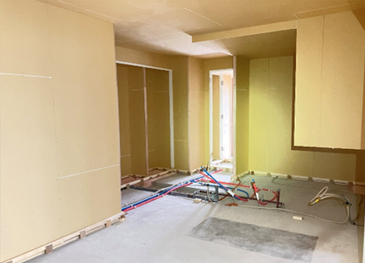

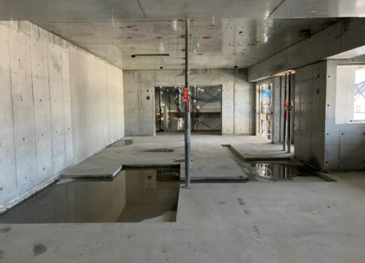

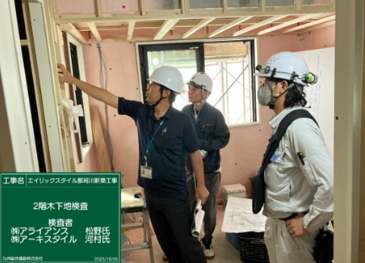

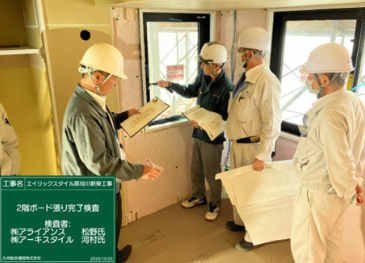

  • 4階建具取付完了

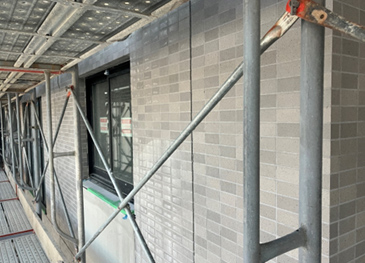

  • 8~10階タイル張り状況
  • 7階クロス張り完了

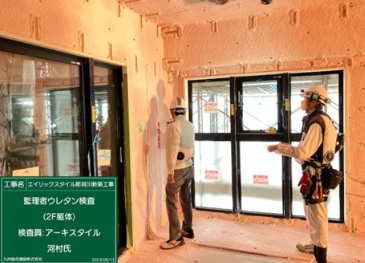

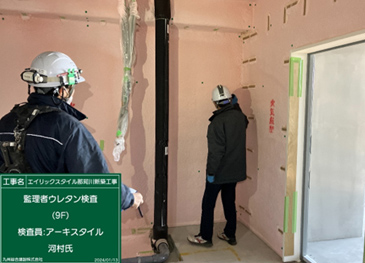

  • 監理者ウレタン検査状況
  • 2~7階廊下吹付完了
  • 10階造作状況
  • 北西面全景
  • 北東面全景
2024年1月 工事状況

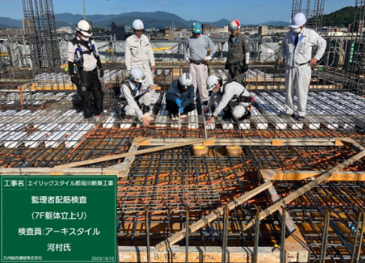

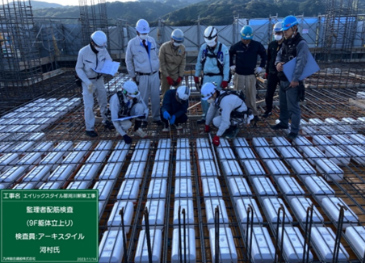

  • 12階設計監理者配筋検査
  • 12階躯体打設状況

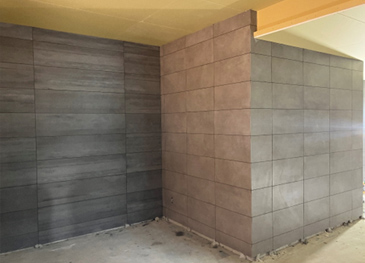

  • 外壁タイル施工状況
  • R階床配筋状況

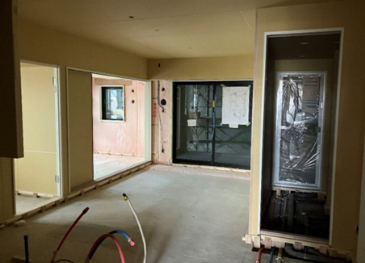

  • 4階内部状況
  • 9階断熱材検査状況

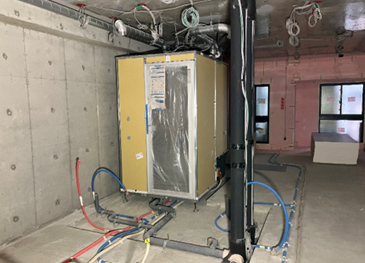

  • 9階UB据付状況
  • 7階内部施工状況
  • 北西面全景
  • 北東面全景
2023年12月 工事状況
  • 10階設計監理者配筋検査
  • 11階設計監理者配筋検査

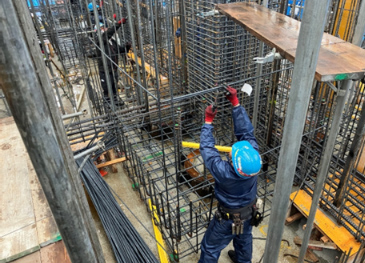

  • 11階躯体打設状況
  • 12階壁配筋状況
  • 3階内部状況
  • 4階内部状況

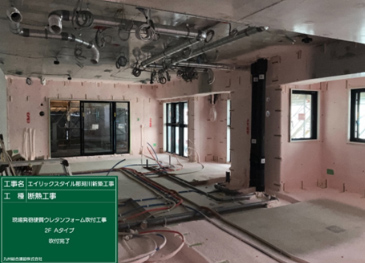

  • 8階断熱材吹付状況
  • 8階断熱材検査状況
  • 北西面全景
  • 北東面全景
2023年11月 工事状況

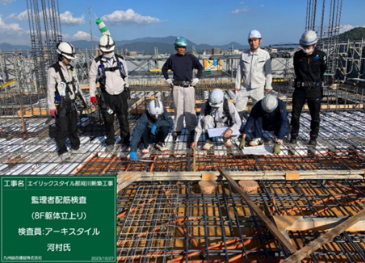

  • 8階設計監理者配筋検査
  • 9階躯体工事
  • 9階設計監理者配筋検査

  • 9階住宅性能評価配筋検査
  • 9階コンクリート打設
  • 5階内部状況
  • 3階内部状況
  • 8階共用廊下状況
  • 北西面全景
  • 北東面全景
2023年10月 工事状況
  • 6階躯体工事
  • 6階設計監理者配筋検査
  • 7階躯体工事
  • 7階設計監理者配筋検査
  • 8階躯体工事
  • 4階内部状況
  • 2階内部状況
  • 2階事業主内部検査
  • 2階事業主内部検査
  • 北東面全景
2023年9月 工事状況
  • 5階躯体工事
  • 5階設計監理者配筋検査

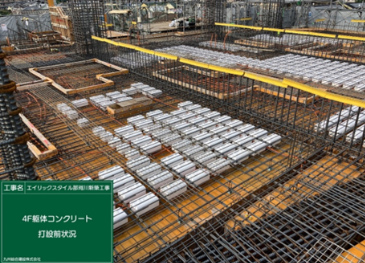

  • 5階コンクリート打設
  • 6階躯体工事

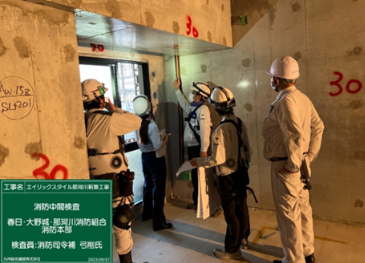

  • 消防中間検査
  • 2階内部状況
  • 2階設計監理者断熱検査
  • 2階住宅性能評価断熱検査
  • 北西面全景
  • 北東面全景
2023年8月 工事状況

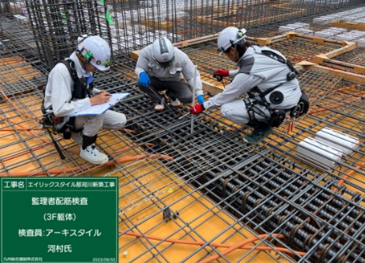

  • 3階躯体工事
  • 3階躯体工事
  • 3階設計監理者配筋検査
  • 4階躯体工事
  • 4階躯体工事
  • 4階躯体工事
  • 4階設計監理者配筋検査
  • 3階内部状況
  • 北西面全景
  • 北東面全景
2023年7月 工事状況

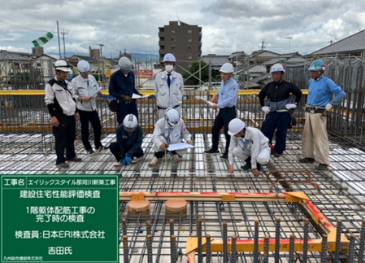

  • 1階建築確認・住宅性能評価配筋検査

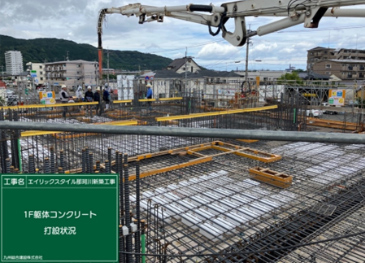

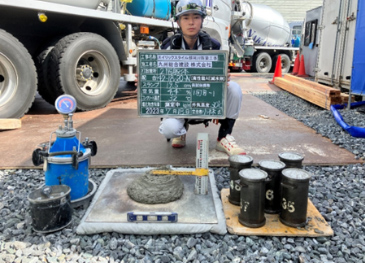

  • 1階コンクリート打設

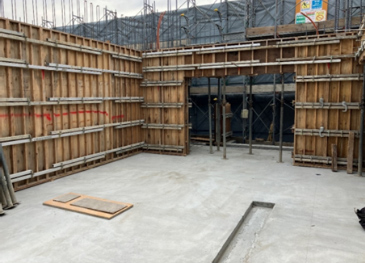

  • 1階コンクリート打設完了
  • 2階設計監理者配筋検査
  • 2階設計監理者配筋検査
  • 2階コンクリート受入検査
  • 2階コンクリート打設

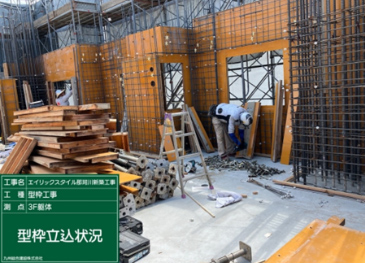

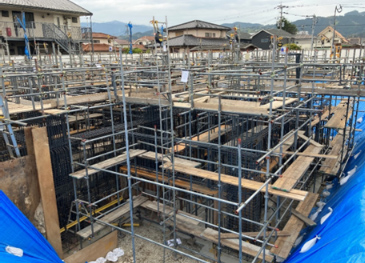

  • 3階躯体工事
  • 北西面全景
  • 北東面全景
2023年6月 工事状況

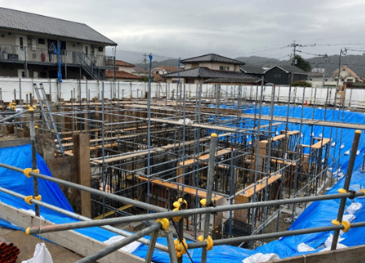

  • 土間工事
  • 設計監理者土間配筋検査

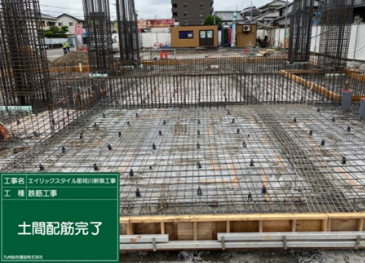

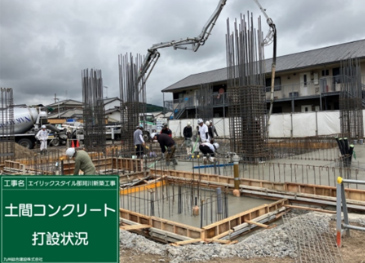

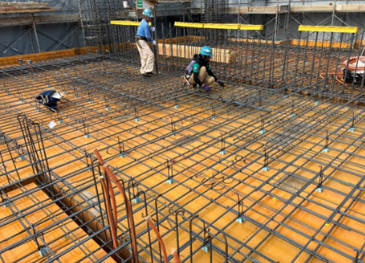

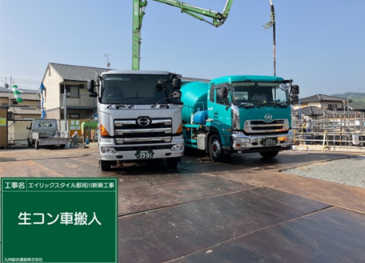

  • 土間コンクリート打設

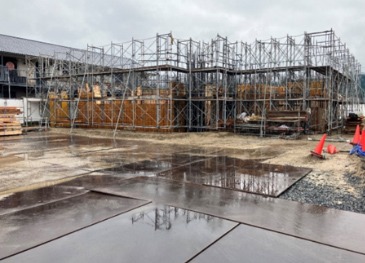

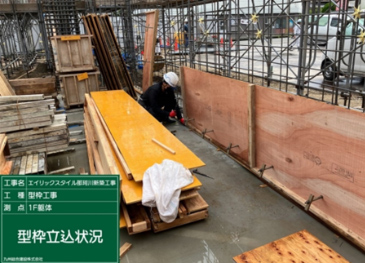

  • 1階躯体工事
  • 1階躯体工事
  • 1階躯体工事
  • 1階躯体工事
  • 1階躯体工事
  • 北西面全景
  • 北東面全景
2023年5月 工事状況

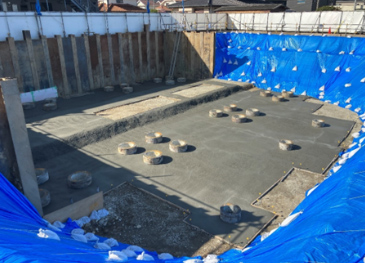

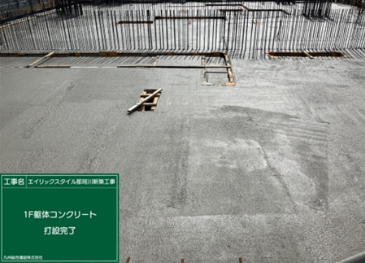

  • 基礎コンクリート打設完了
  • 基礎コンクリート打設完了
  • 基礎コンクリート打設完了

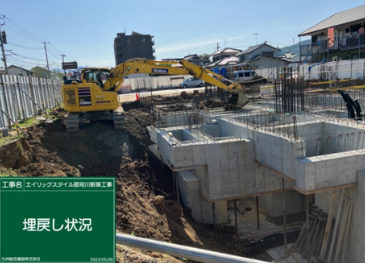

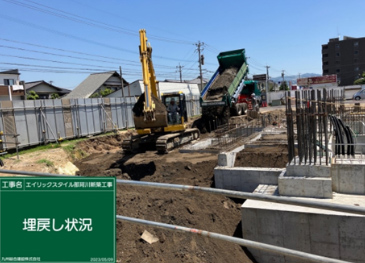

  • 土工事埋戻
  • 土工事埋戻

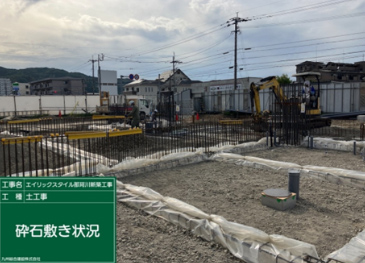

  • 土工事砕石敷

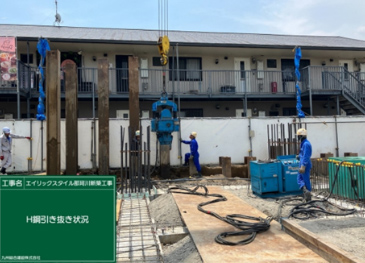

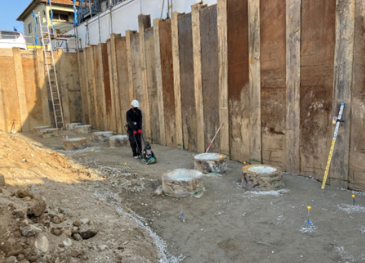

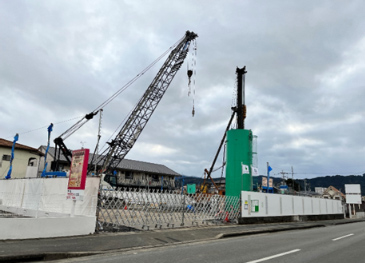

  • 山留工事引抜
  • 山留工事引抜
  • 場内全景
  • 北東面全景
2023年4月 工事状況
  • 基礎工事
  • 基礎工事
  • 基礎工事

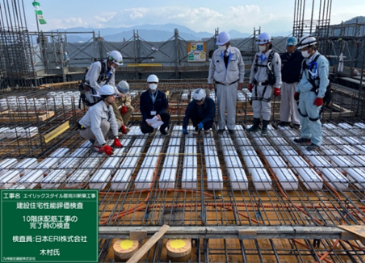

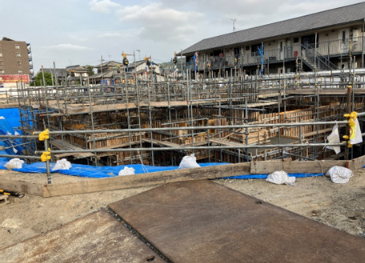

  • 基礎設計監理者配筋検査
  • 基礎住宅性能評価配筋検査
  • 基礎コンクリート打設
  • 基礎コンクリート打設完了
  • 基礎コンクリート打設完了
  • 場内全景
  • 北東面全景

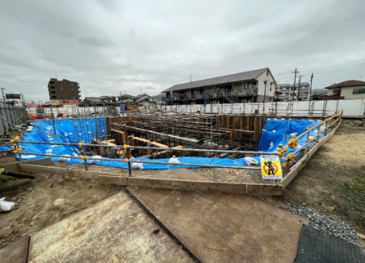

2023年3月 工事状況

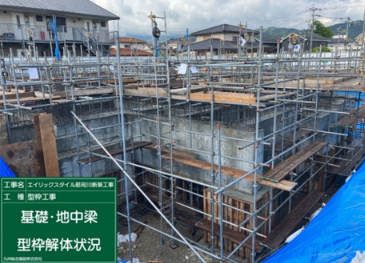

  • 土工事 根切
  • 土工事 砕石敷
  • 土工事 根切完了

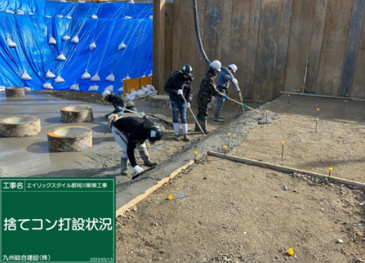

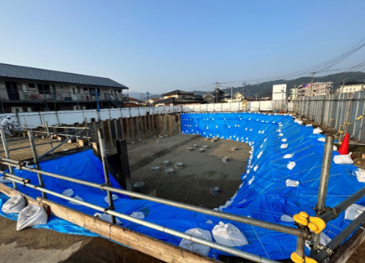

  • 土工事 捨てコンクリート打設
  • 土工事 捨てコンクリート打設完了

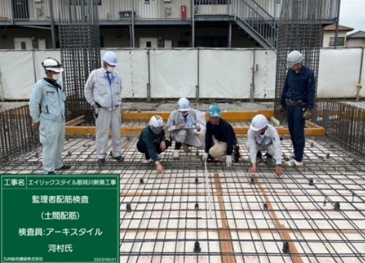

  • 設計監理者杭芯確認

  • 鉄筋足場組立

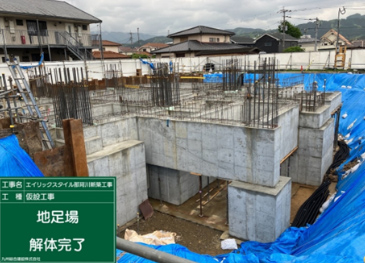

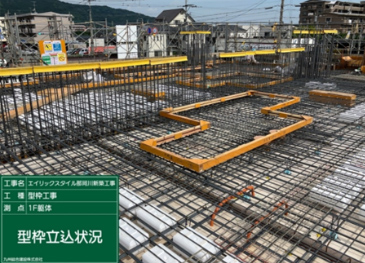

  • 基礎工事
  • 場内全景
  • 北東面全景
2023年2月 工事状況

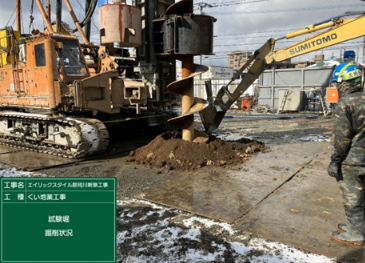

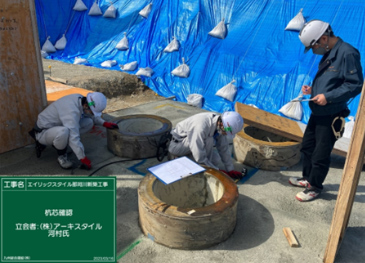

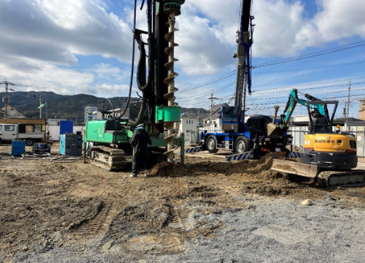

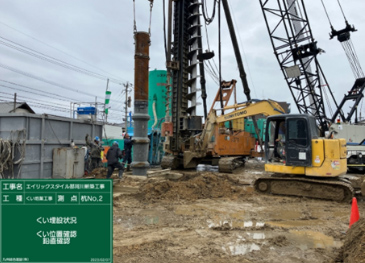

  • 杭工事 杭建込

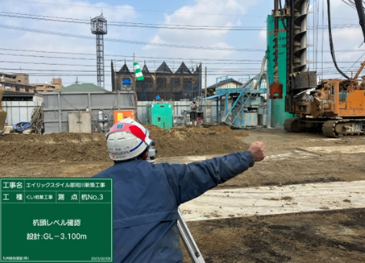

  • 杭工事 杭頭レベル確認

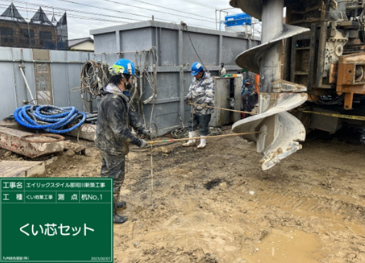

  • 杭工事 杭芯セット
  • 杭工事 杭建込
  • 杭工事 杭頭レベル確認

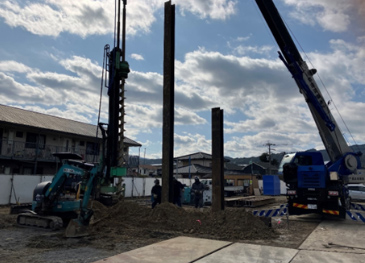

  • 山留工事
  • 山留工事
  • 山留工事
  • 北東面全景
  • 北西面全景
2023年1月 工事状況

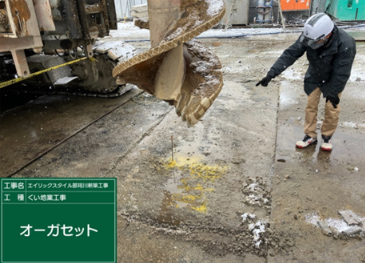

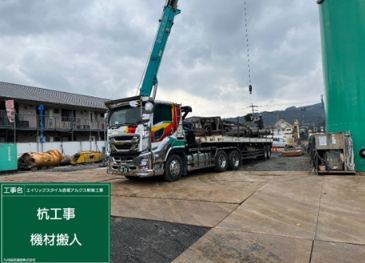

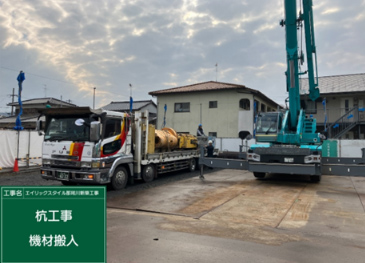

  • 杭工事 機材搬入
  • 杭工事 機材搬入
  • 杭工事 機材組立
  • 杭工事 杭芯セット
  • 杭工事 掘削
  • 杭工事 掘削完了

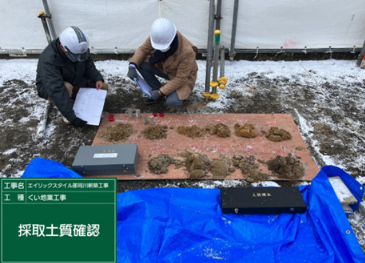

  • 杭工事 採取土質確認

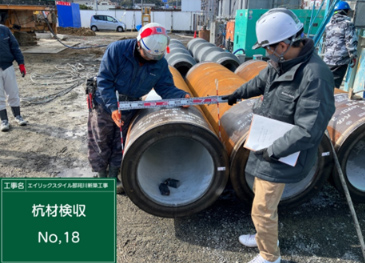

  • 杭工事 材料検収
  • 北東面全景
  • 北西面全景
2022年12月 工事状況

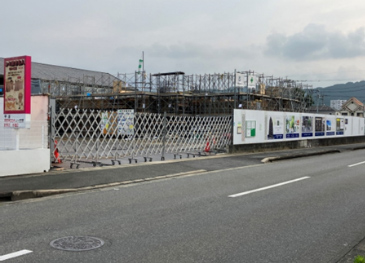

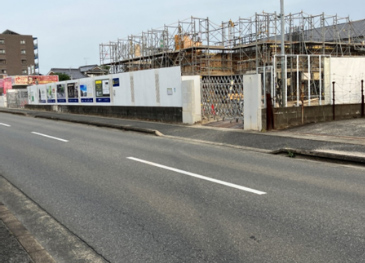

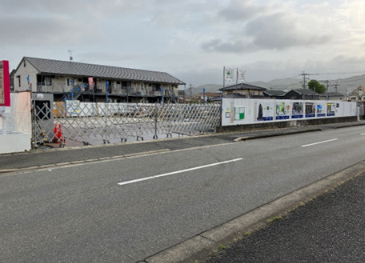

  • 仮囲い設置完了
  • 場内整地
  • 杭養生設置

  • 工事測量
  • 設計監理者建物配置確認
  • 設計監理者建物配置確認
  • 地鎮祭 会場設営
  • 地鎮祭

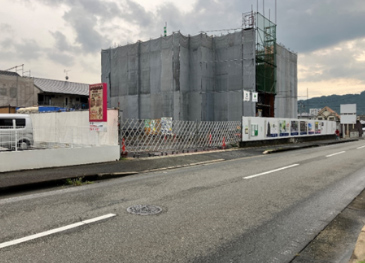

  • 北東面全景
  • 北西面全景
2022年12月 地鎮祭
  • 式典会場
  • 祭壇
  • 修祓
  • 祝詞奏上
  • 清祓の儀
  • 苅初の儀
  • 鍬入の儀
  • 杭打の儀
  • 玉串奉奠
  • 玉串奉奠
  • 玉串奉奠
  • 玉串奉奠
  • 玉串奉奠
  • 玉串奉奠
  • 玉串奉奠
  • 玉串奉奠
