Alic Style 三苫駅サザンコート

更新日:2024.10.16

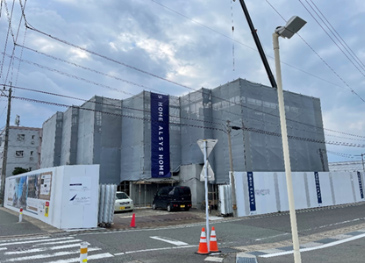

マンション外観イメージ

現場管理

工事の進捗状況を写真にてご覧頂けます。
過去の写真は下のリストよりお選びください。

  • 2024年9月
  • 2024年8月
  • 2024年7月
  • 2024年6月
  • 2024年5月
  • 2024年4月
  • 2024年3月
  • 2024年2月
  • 2024年1月
  • 2023年12月
  • 2023年11月
  • 2023年10月
  • 2023年9月
  • 2023年8月
  • 2023年7月
  • 2023年6月
  • 地鎮祭

2024年9月 工事状況

  • 駐輪場カッター切り状況

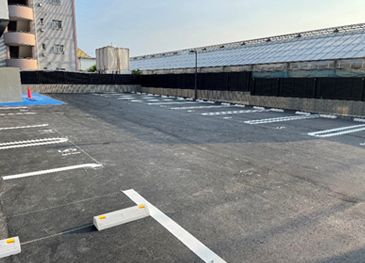

  • 駐車場 路盤調整状況

  • 設計監理者検査 状況
  • 駐車場 ライン引き完了
  • 消防検査 水圧測定状況
  • 植栽植え付け完了

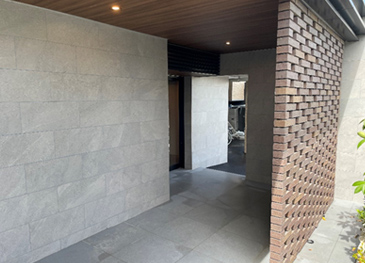

  • エントランスアプローチ施工完了

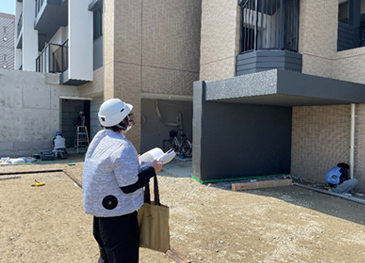

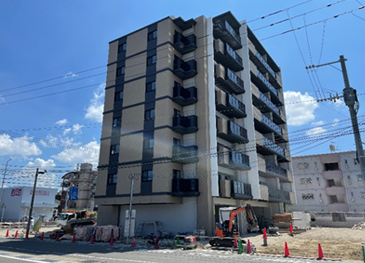

  • 施主検査状況

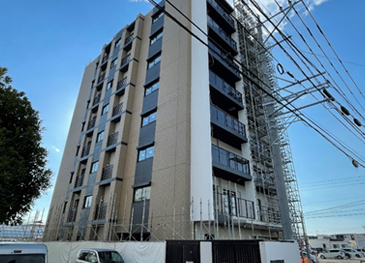

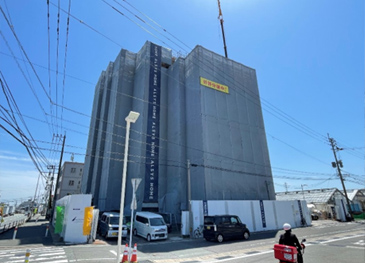

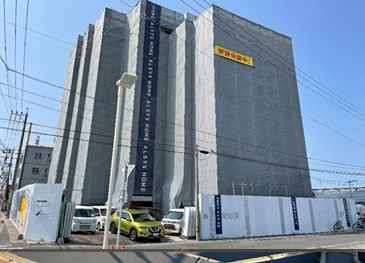

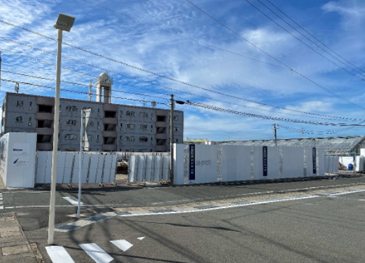

  • 北西面全景
  • 南東面全景
2024年8月 工事状況

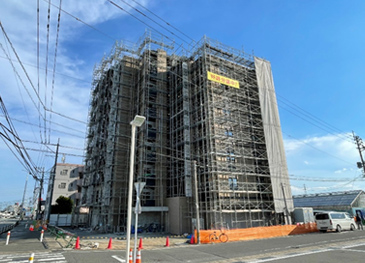

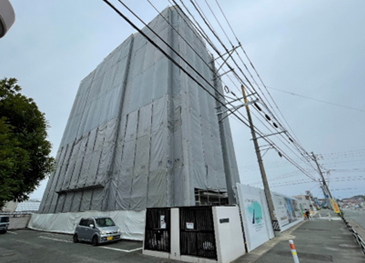

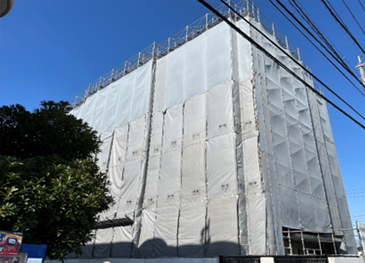

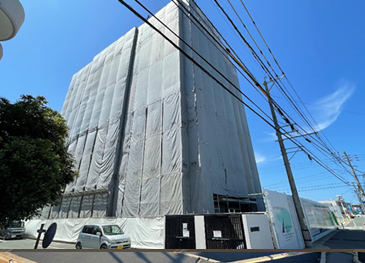

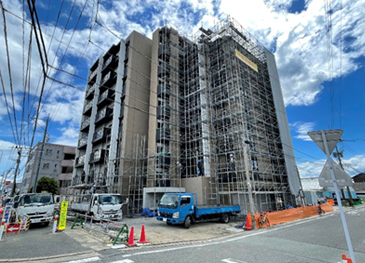

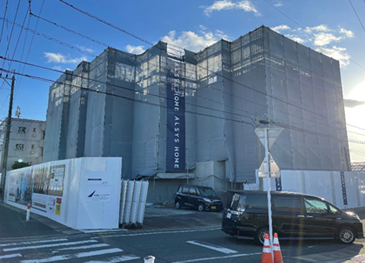

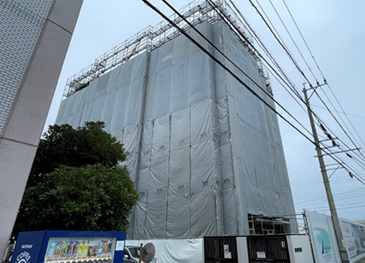

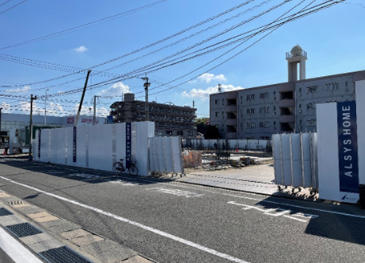

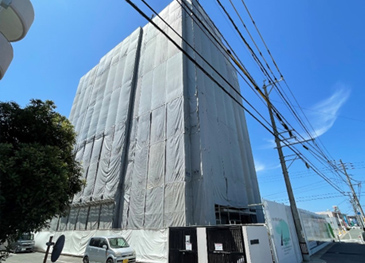

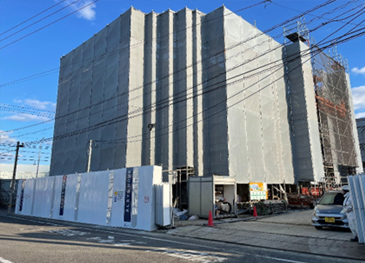

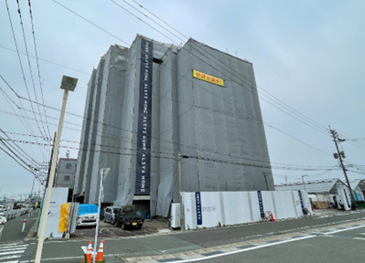

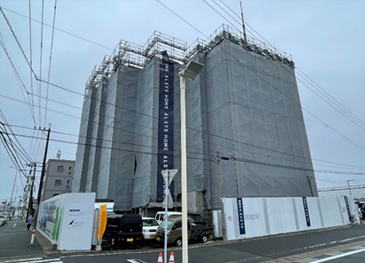

  • 外部足場解体状況

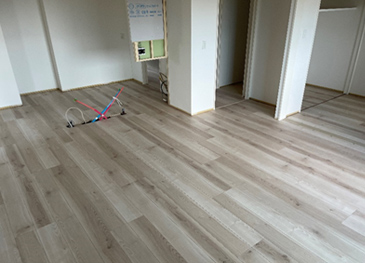

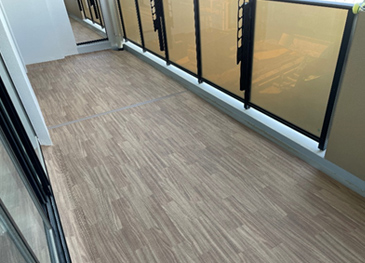

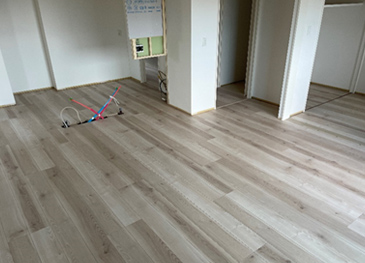

  • 7階 フローリング貼り完了

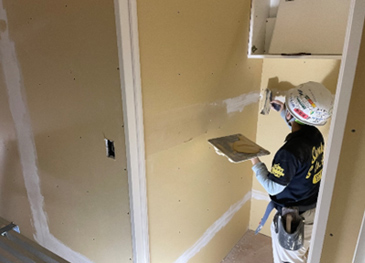

  • 8階 クロス貼り状況

  • 埋設配管状況
  • エントランスタイル貼り状況

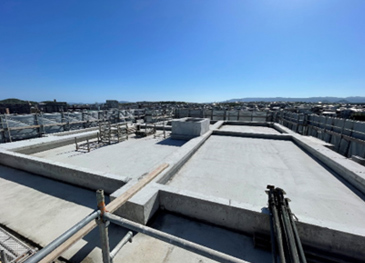

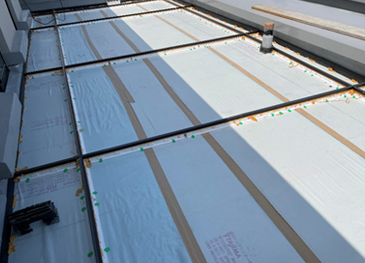

  • 屋上シート防水完了
  • ゴミ置き場スラブ配筋完了

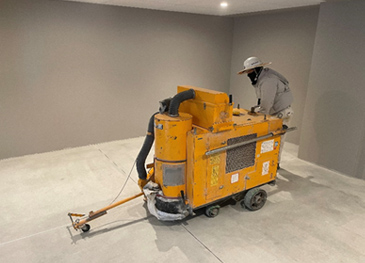

  • 長尺シート貼り完了

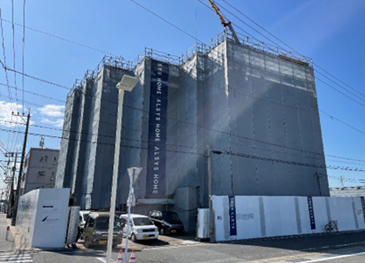

  • 北面全景
  • 南面全景

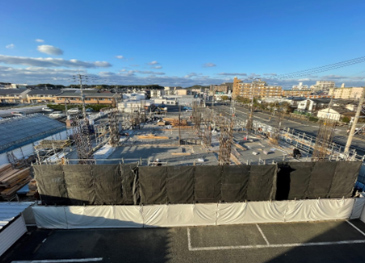

2024年7月 工事状況

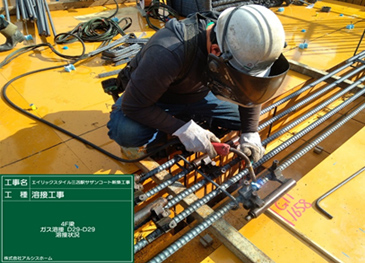

  • 8階 伸縮目地入れ完了
  • 7階 フローリング貼り完了
  • 8階 クロス貼り状況

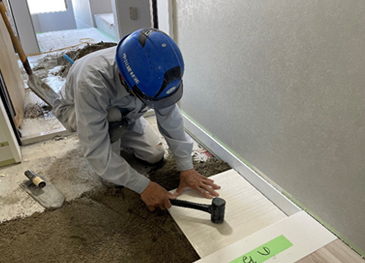

  • 7階 玄関床タイル貼り状況
  • ゴミ置き場ベース配筋完了
  • 6階 ボード貼り完了

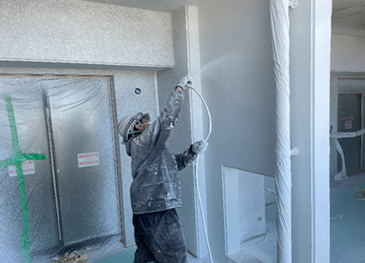

  • 5階-8階 吹付状況

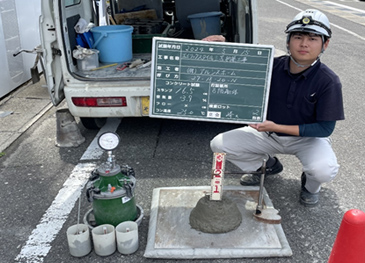

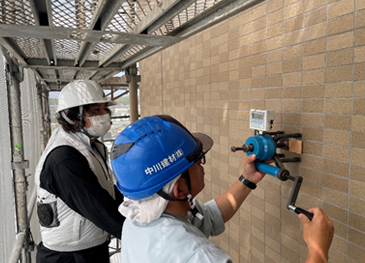

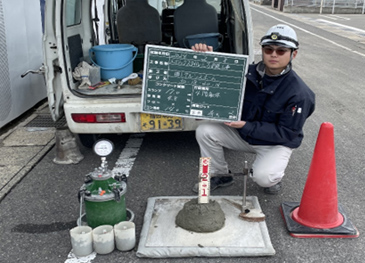

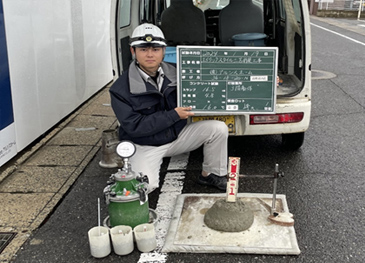

  • タイル引張り試験 状況
  • 北面全景
  • 南面全景
2024年6月 工事状況
  • 1・2階 内装検査状況

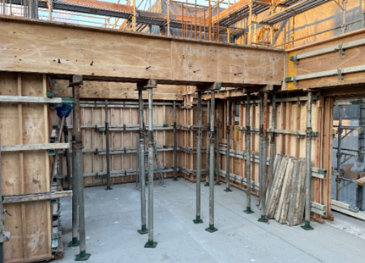

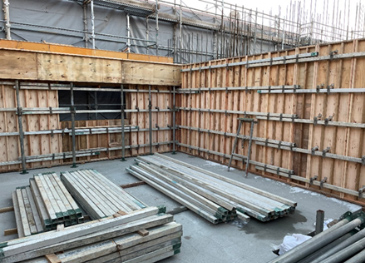

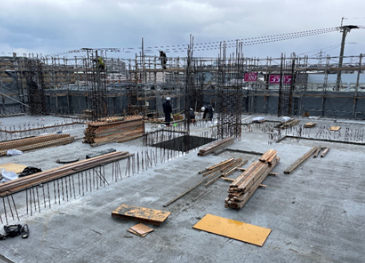

  • 屋上 型枠解体完了
  • 6階 パーチ設置完了
  • 4階 パテ処理状況

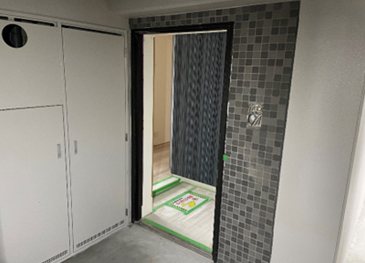

  • 6階 玄関枠タイル貼り完了

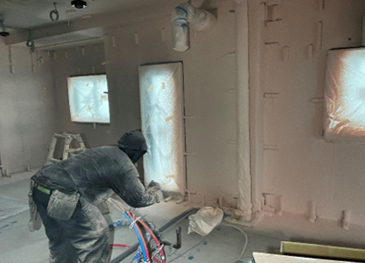

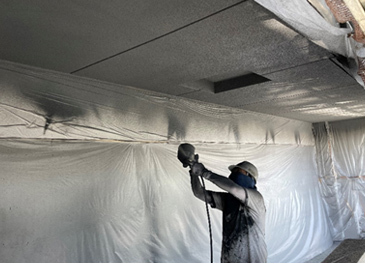

  • 硬質ウレタンフォーム吹付状況
  • 住宅性能評価 中間検査状況
  • 7階 南面・東面吹付状況
  • 北面全景
  • 南面全景
2024年5月 工事状況

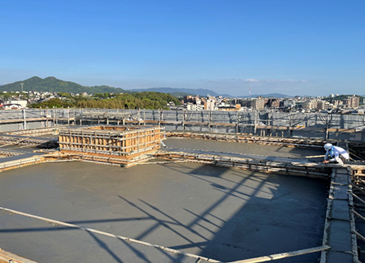

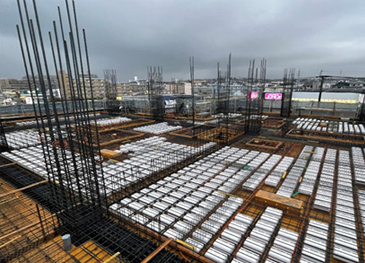

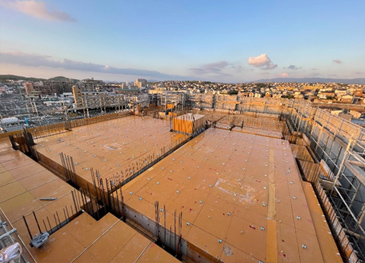

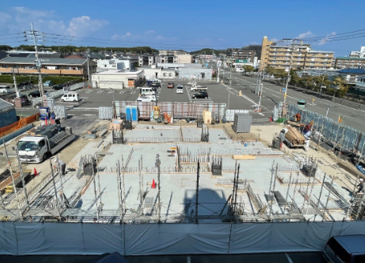

  • 8F大梁配筋完了
  • 硬質ウレタンフォーム吹付

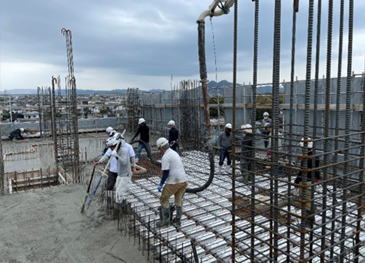

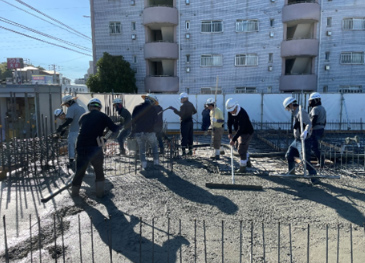

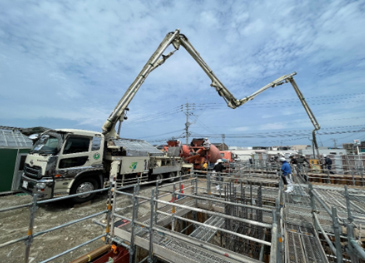

  • コンクリート打設
  • 2-4F外部バルコニー吹付

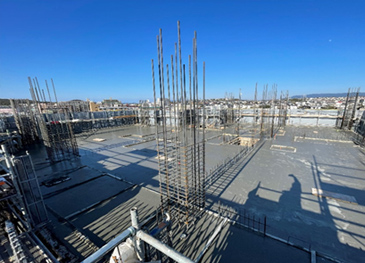

  • 8Fコンクリート受入検査
  • 8Fコンクリート打設完了
  • 5Fパーチ設置完了
  • 3Fクロス張り完了
  • 北面全景
  • 南面全景
2024年4月 工事状況
  • 1・2階内装木軸検査
  • 3階断熱工事
  • 7階電気工事
  • 7階コンクリート受入検査
  • 7階コンクリート打設

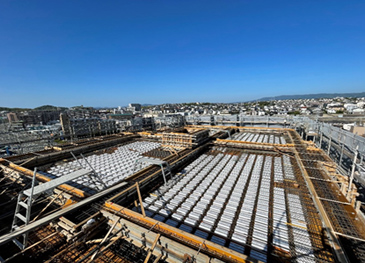

  • 8階鉄筋工事

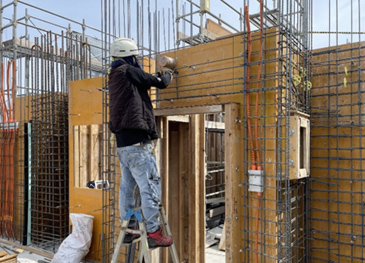

  • 5階鋼製建具工事

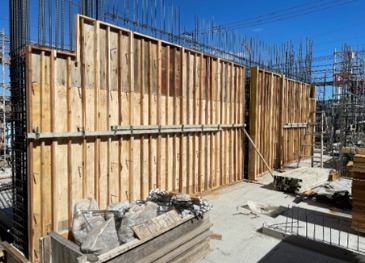

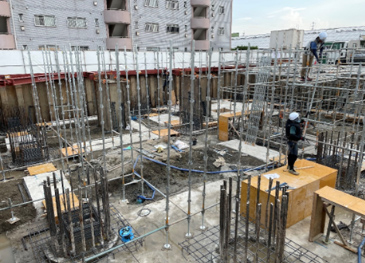

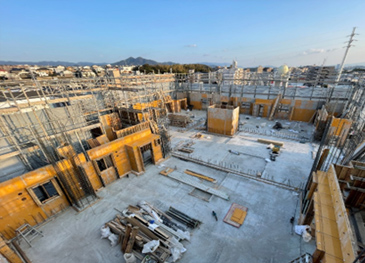

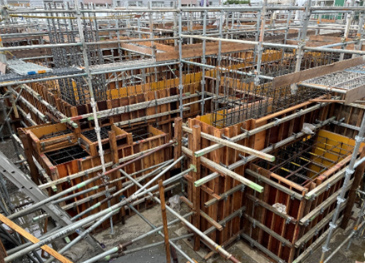

  • 8階型枠建込完了
  • 北面全景
  • 南面全景
2024年3月 工事状況

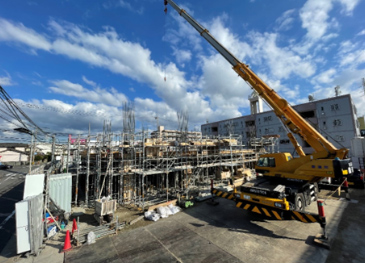

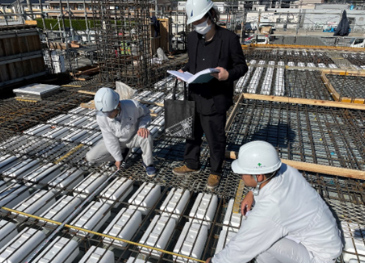

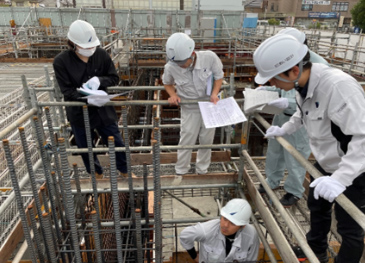

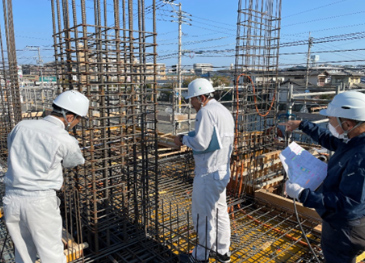

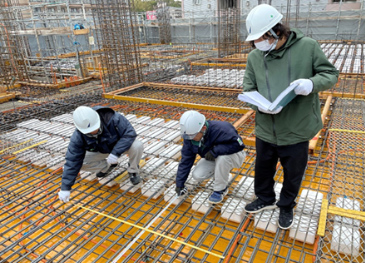

  • 5F躯体 設計監理配筋検査
  • 消防中間検査

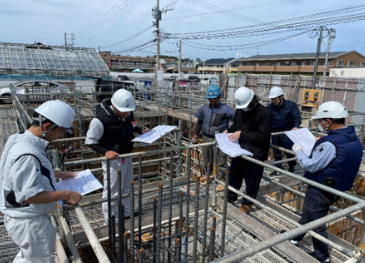

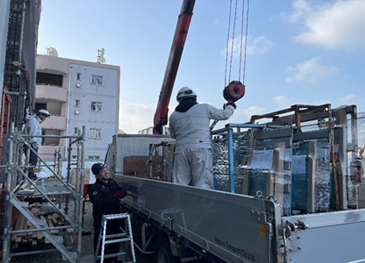

  • 硝子工事 2F 硝子搬入状況

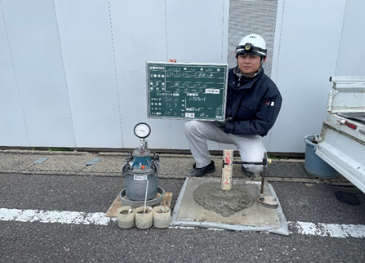

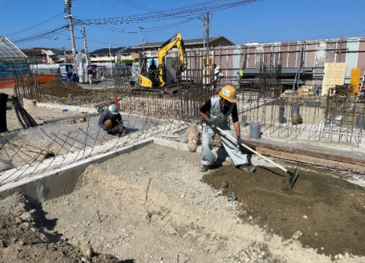

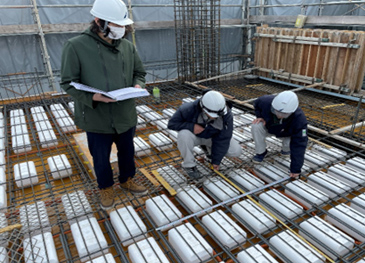

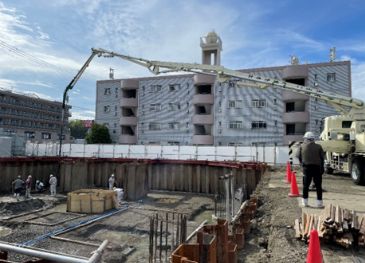

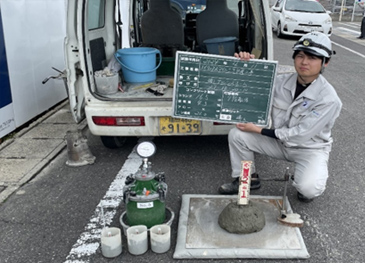

  • コンクリート工事 5F躯体 CON受入検査

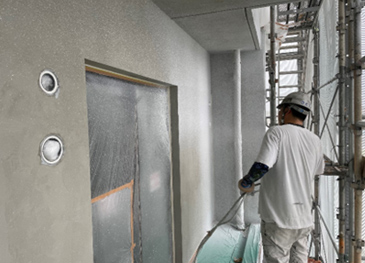

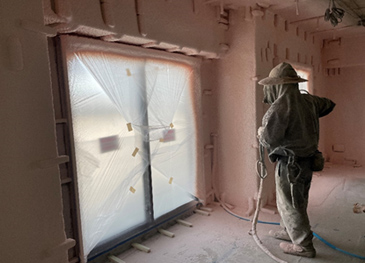

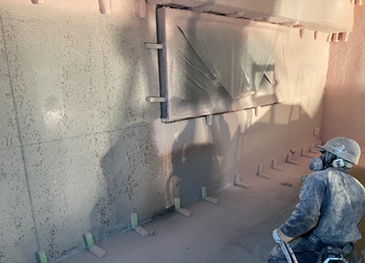

  • 断熱工事 硬質ウレタンフォーム吹付

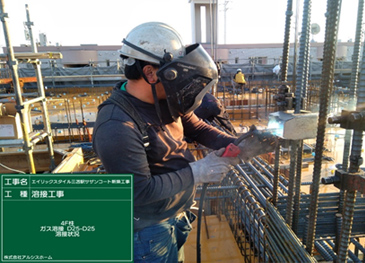

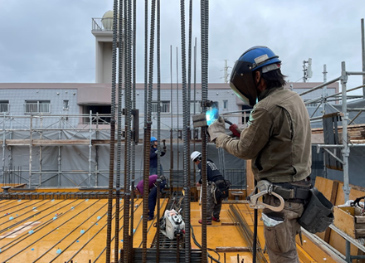

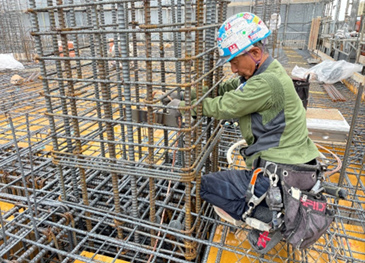

  • 溶接工事 6F躯体 柱主筋溶接状況

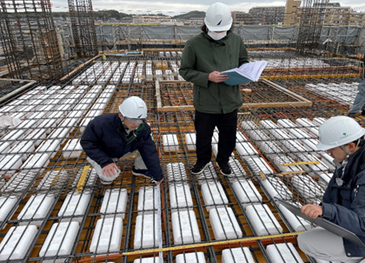

  • 置床工事 2F パーチ設置完了

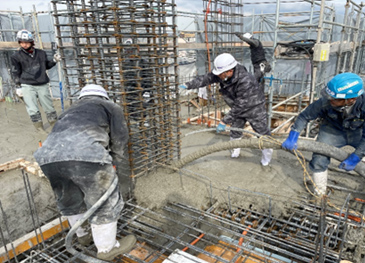

  • コンクリート工事 6F躯体 コンクリート打設完了
  • 北面全景
  • 南面全景
2024年2月 工事状況

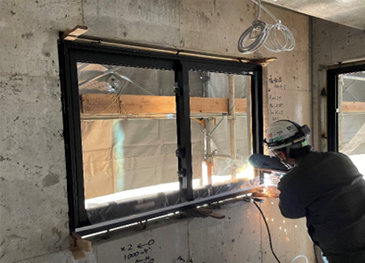

  • 1階サッシ溶接状況

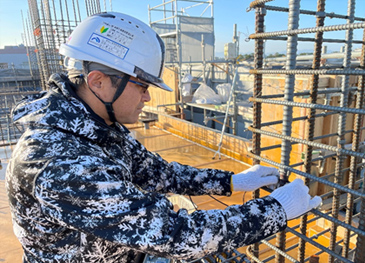

  • 4階躯体梁主筋溶接状況
  • 3階躯体柱主筋検査状況
  • 4階躯体配筋検査状況

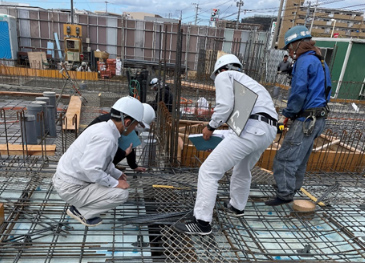

  • 4階躯体CON受入検査状況
  • 4階躯体コンクリート打設状況

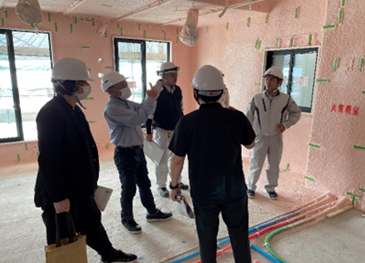

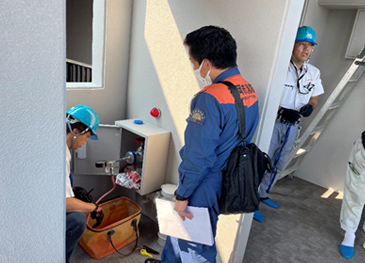

  • 住宅性能評価中間検査 断熱検査状況
  • 5階躯体型枠建込状況
  • 南面全景
  • 北面全景
2024年1月 工事状況

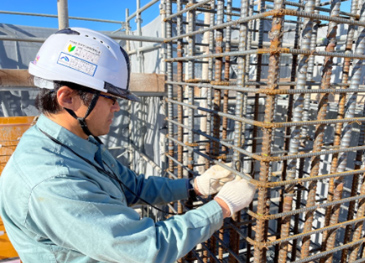

  • 梁主筋溶接状況
  • 柱主筋溶接状況
  • 梁主筋検査状況
  • 柱主筋検査状況
  • 3階躯体工事
  • 3階躯体配筋検査状況
  • 3階躯体CON受入検査状況
  • 3階コンクリート打設完了
  • 北西面全景
  • 北東面全景
2023年12月 工事状況

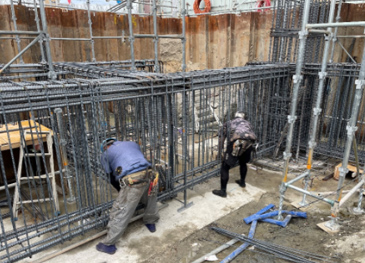

  • 2階躯体工事
  • 2階躯体工事
  • 柱主筋溶接状況
  • 柱主筋検査状況
  • 2階躯体工事
  • 2階躯体配筋検査状況

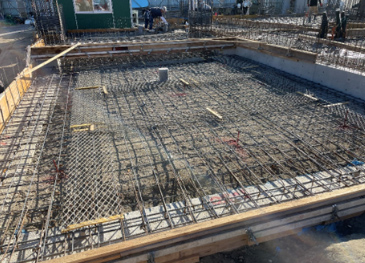

  • 2階躯体CON受入検査状況
  • 2階コンクリート打設完了
  • 北西面全景
  • 北東面全景
2023年11月 工事状況
  • 1階躯体工事
  • 1階躯体工事
  • 1階躯体工事
  • 1階躯体工事
  • 1階躯体工事
  • 1階設計監理者配筋検査
  • 1階建築確認・住宅性能評価配筋検査
  • 1階コンクリート打設完了
  • 北西面全景
  • 南面全景
2023年10月 工事状況

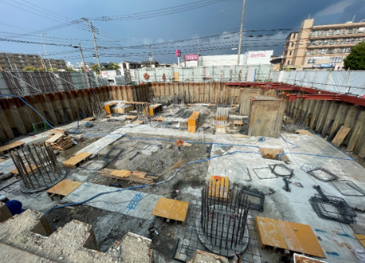

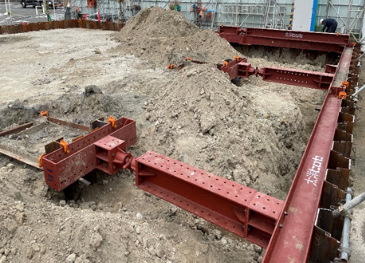

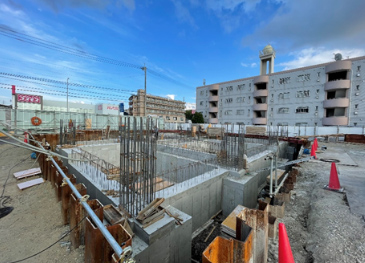

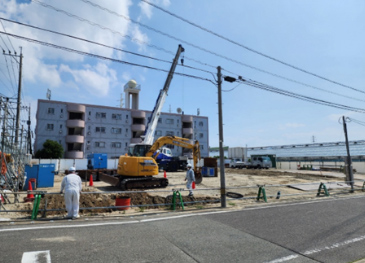

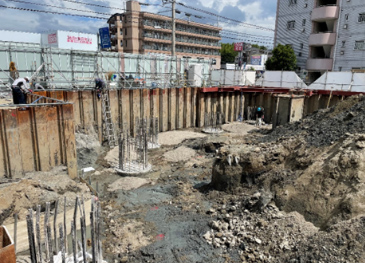

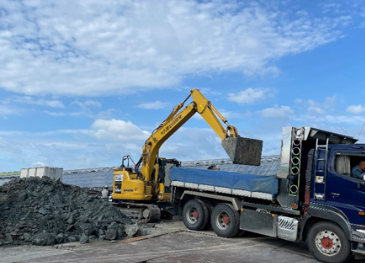

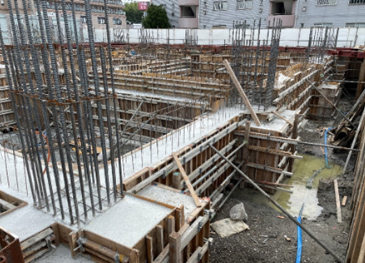

  • 基礎コンクリート打設完了
  • 埋戻し

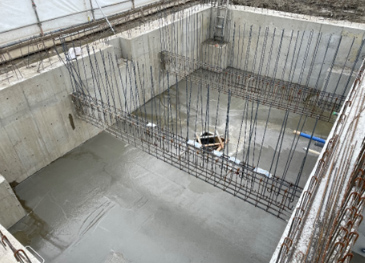

  • 地下ピット床コンクリート打設完了

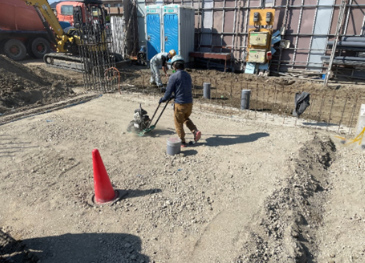

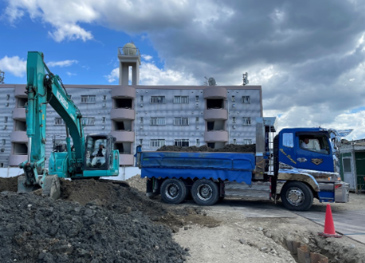

  • 土工事 砕石敷き

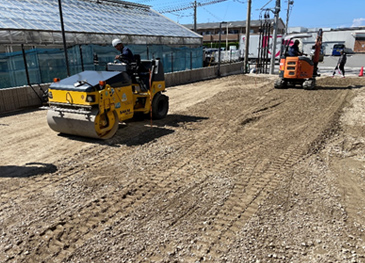

  • 土工事 砕石転圧
  • 土間工事
  • 土間設計監理者配筋検査
  • 土間コンクリート打設
  • 北西面全景
  • 南面全景
2023年9月 工事状況
  • 基礎工事
  • 基礎工事
  • 基礎工事
  • 基礎工事
  • 基礎設計監理者配筋検査
  • 基礎住宅性能評価配筋検査
  • 基礎コンクリート打設
  • 基礎コンクリート打設完了
  • 基礎コンクリート打設完了
  • 北面全景
2023年8月 工事状況
  • 山留工事
  • 山留工事
  • 根切工事
  • 根切工事
  • 根切工事
  • 捨てコンクリート打設
  • 捨てコンクリート打設完了
  • 鉄筋足場組立
  • 鉄筋足場組立
  • 北面全景
2023年7月 工事状況

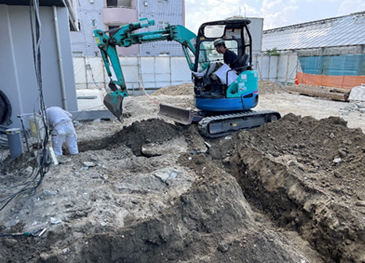

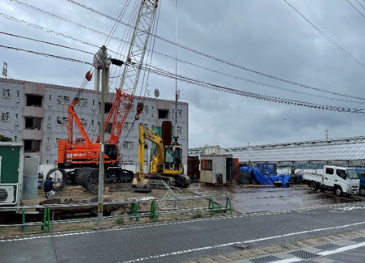

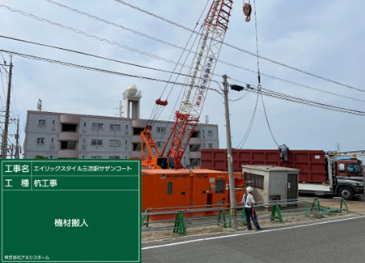

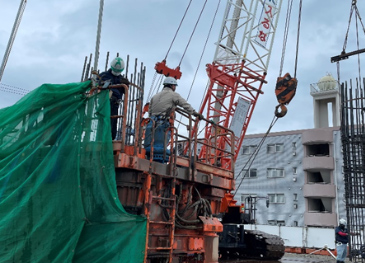

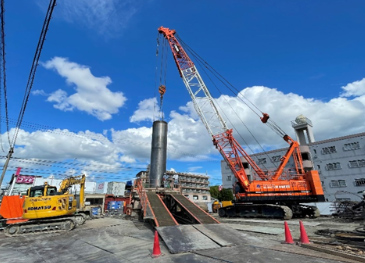

  • 杭工事 掘削

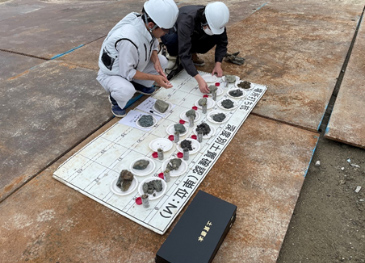

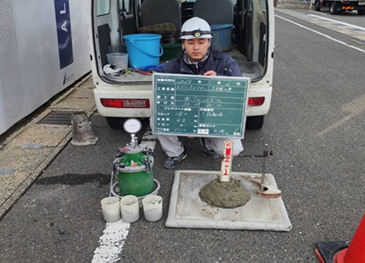

  • 設計監理者土質確認

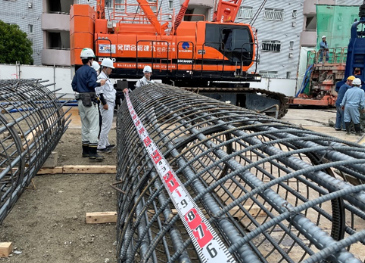

  • 杭工事 材料検収
  • 杭工事 鉄筋籠建込
  • 杭工事 ケーシング建込
  • 杭工事 コンクリート打設
  • 杭工事 掘削土搬出
  • 杭工事 機械搬出
  • 北面全景
  • 北西面全景
2023年6月 工事状況

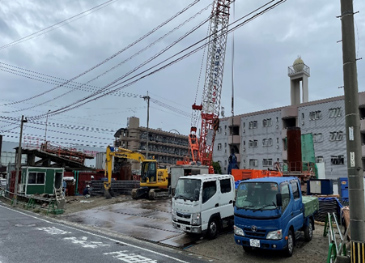

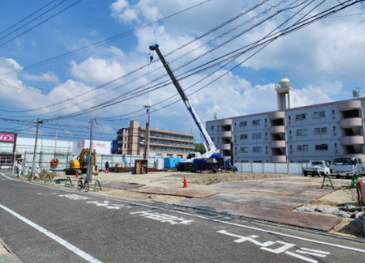

  • 工事着工前

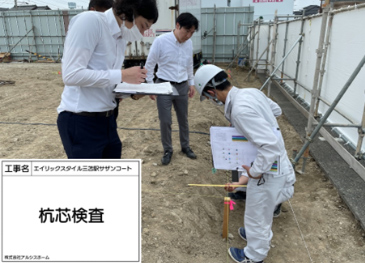

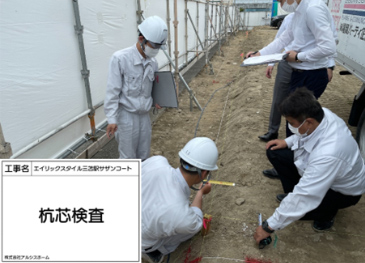

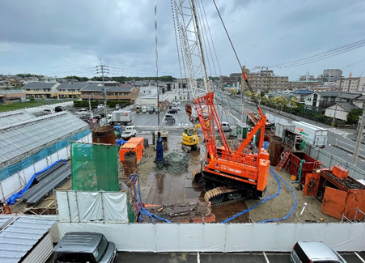

  • 設計監理者杭芯検査
  • 設計監理者杭芯検査

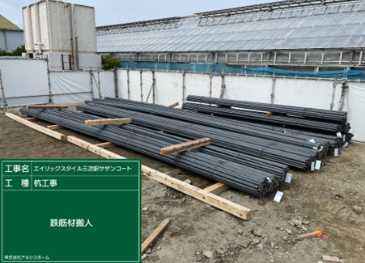

  • 杭工事 機材搬入
  • 杭工事 機材搬入
  • 北面全景
  • 北西面全景
  • 南面全景
2023年6月 地鎮祭
  • 式典会場
  • 祭壇
  • 修祓
  • 献餞
  • 祝詞奏上
  • 清祓之儀
  • 苅初の儀
  • 鍬入の儀
  • 杭打の儀
  • 玉串奉奠
  • 玉串奉奠
  • 玉串奉奠
  • 玉串奉奠
  • 玉串奉奠
